廣東220kV變壓器感應電壓帶局放測量完成
-
責任編輯:艾幕森
人氣:
發表時間:2021-11-26 11:13:29
- 廣東220kV變壓器感應電壓帶局放測量完成,13日木森電氣承接220kV變壓器感應電壓帶局放測量。試驗地址:國家電網廣東電網公司(惠州)220kV主變,變壓器感應電壓帶局放測量報告數據均不超過100pC,符合GB50150 和Q/CSG1205019-2018。

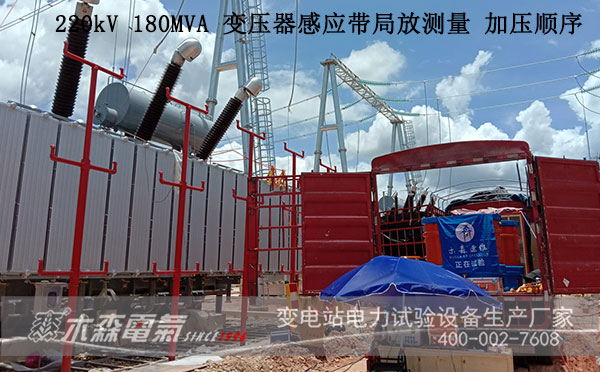

本次220kV變壓器感應電壓帶局放測量項目,屬于廣東惠州白盆珠220kV變電站
變壓器器容量220kV 180MVA,變壓器數量2套,變壓器銘牌如下:
變壓器額定容量:180/180/60MVA,高/中/低壓側參數如下:高壓側220kV容量180 MVA、中壓側115kV容量180 MVA、低壓側10.5kV容量60 MVA)

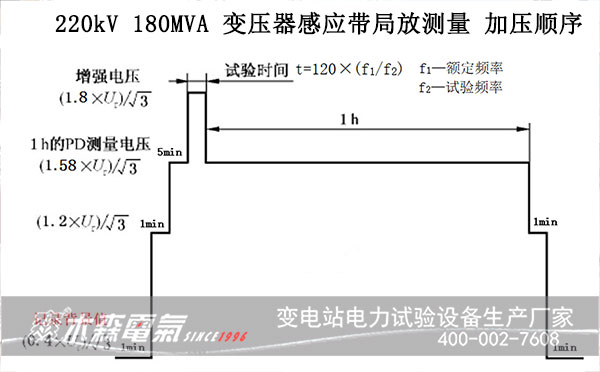

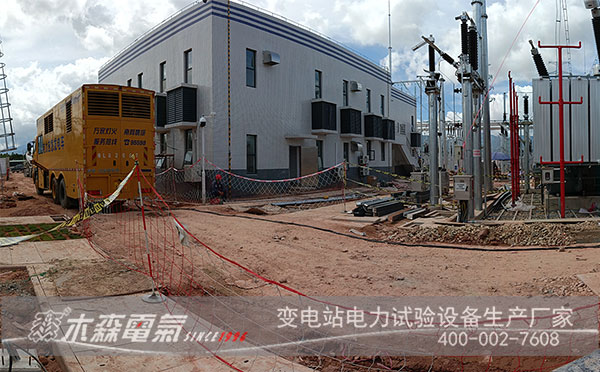

為了不影響白盆珠220kV變電站正常工程施工作業,變壓器感應電壓帶局放測量全部安排在晚上進行,同時又盡可能排除施工作業設備用電時,對變壓器感應電壓帶局放測量的干擾。南網有限公司企業標準,《Q/CSG1205019-2018 電力設備交接試驗規程》變壓器局部放電測量部分要求:
1) 在1h局部放電試驗期間,局部放電水平的增加量不超過50 pC;
2) 在1h局部放電測量后電壓降至(1.2XU,)/3時測量的局部放電水平不超過100 pC.

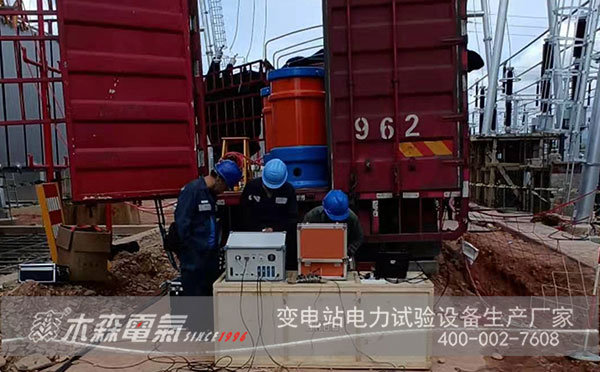

如果e)項或d)項的判據不滿足,則可以延長1h周期測量時間,如果在后續的連續1h周期內滿足了上述條件,則可認為試驗合格。本次試驗設備由木森電氣公司自主研發生產的MSWJ-300kW變壓器感應電壓帶局放測量裝置,感謝木森電氣電氣試驗技術中心提供數據,試驗經過3天2晚上連續試驗,試驗過程嚴格遵守國家電網Q/GDW1799.1-2013 國家電網公司電力安全工作規程要求。試驗數據均不超過100pC,試驗結果符合GB50150 和Q/CSG1205019-2018。試驗順利完成獲得客戶稱贊。
最新案例
- 武漢白沙洲10kV環網柜試驗順利完成
- 2024年4月30日武漢白沙洲10kV環網柜試驗順利完成。調試項目為:2面10kV環網柜試驗,其中只做一面環網柜試驗(內置800kVA變壓器),另外一面環網柜(內置1250kVA變壓器)只做衛生,外加6面低壓柜預防性試驗(線路除霉、做清潔)。
![](/d/file/20240521/1dea4b283068489d4ccb629c5043c2f7.jpg)
- 安徽淮南220kV變電站試驗圓滿完成
- 調試項目為:安徽淮南220kV變電站1臺190000kVA/220kV變壓器繞組變形試驗,中性點交流耐壓試驗,長時感應耐壓局放試驗。 5月6日項目需要完成3項試驗,5號晚上運維同事順利到達現場,因
![](/d/file/20240521/8389787a4b93851e573a311f33f9495a.jpg)
- 300kW主變感應局放中煤集團大屯發電廠完成220kV主變試驗
- 4月8日,中煤集團大屯發電廠220kV主變感應耐壓局放測量完成,項目由木森運維承接。主要試驗設備有300kW主變感應耐壓及局放測量裝置等試驗設備,試驗裝置準確、高效完成220kV主變感應耐壓局放測量,為中煤集團大屯發電廠的煤電鋁運一體化經營項目為交付提供保證。試驗設備及試驗服務得到現場客戶稱贊與認可。
![](/d/file/20230410/a802c10069c995755bcdabcf4bf9d14d.jpg)
